O lançamento de imóveis no País disparou em abril, considerando o acumulado de 12 meses. De acordo com a Associação Brasileira das Incorporadoras Imobiliárias (Abrainc), foram lançadas 3.814 unidades em abril, totalizando 85.512 nos últimos 12 meses, volume 23% superior ao registrado em igual período anterior.
Entre os fatores que mais colaboraram para o resultado positivo, houve o avanço do alto padrão (25% do total de unidades) e o volume expressivo de vendas do programa Minha Casa Minha Vida.
Para a Abrainc, o resultado mostra que continua a tendência de recuperação, que começou no ano passado.
Em dezembro de 2013, a ex-presidente Dilma Rousseff (PT) lançou um apelido que acabou pegando: o Brasil realizaria a “Copa das Copas” em 2014, disse a petista. Torcedora do Atlético Mineiro, Rousseff também elogiou o escrete canarinho, que seria “forte” e “cheio de novos craques geniais”. O fim da história dentro de campo é conhecido: no dia 8 de julho, a Seleção Brasileira sofreu a famosa derrota de 7 a 1 para o time da Alemanha, em Belo Horizonte.
A derrota no estádio do Mineirão ficou na memória coletiva dos brasileiros. Mas há um outro “7 a 1” cujos efeitos são sentidos até hoje: a um dia do início da Copa da Rússia, dezenas de obras planejadas para o mundial de futebol de 2014 continuam inconclusas em 11 das 12 cidades que sediaram jogos naquele ano. Baseada em dados de governos estaduais, prefeituras e da Controladoria-Geral da União (CGU), a BBC News Brasil encontrou pelo menos 41 obras ainda inacabadas, paralisadas ou mesmo abandonadas.
Na maioria, são obras viárias e de mobilidade urbana: viadutos, ampliação de avenidas, trens de superfície (VLTs) e corredores de ônibus (BRTs). Há também três aeroportos cujas obras de ampliação ainda não foram concluídas, nas cidades de Salvador (BA), Cuiabá (MT) e Belo Horizonte (MG).
As obras inconclusas da Copa de 2014 vivem várias realidades diferentes. A maior parte foi interrompida ou está em andamento. Algumas foram totalmente abandonadas e não há previsão de quando (e se) serão retomadas.
Há construções nos quais o dinheiro público já foi gasto em estudos e primeiras instalações, antes de a ideia ser completamente abandonada. Em Brasília, a construção de um VLT (Veículo Leve sobre Trilhos) chegou a ser iniciada, ligando o aeroporto ao centro da cidade. R$ 20 milhões foram investidos, mas o projeto acabou deixado de lado (leia mais detalhes abaixo).
Não dá para dizer que as cidades não tiveram tempo para planejar e executar as demandas: em 13 de janeiro de 2010, o então ministro do Esporte, Orlando Silva (PCdoB) assinou a primeira versão da Matriz de Responsabilidade da Copa – o documento também foi subscrito pelos prefeitos das 12 cidades que sediaram o evento, além dos governadores. A Matriz trazia a relação das principais obras: estádios, reforma de aeroportos, etc., além do montante a ser investido pelas esferas de governo (prefeituras, Estados e União).
O levantamento da BBC News Brasil leva em conta tanto as obras que estavam na Matriz quanto aquelas que foram prometidas por prefeituras e governos para a Copa – mesmo as que não integraram o documento, ou foram removidas da versão final.
Para tentar agilizar as obras da Copa, o governo também criou o chamado “Regime Diferenciado de Contratação”, o RDC. Polêmica, a medida reduzia as regras e diminuía o rigor exigido no processo de licitação de uma obra pública. Por exemplo: em vez de ter de entregar às empresas que disputariam a licitação um projeto detalhado, com todos os custos, o governo passou a poder entregar só um “anteprojeto de engenharia”.
A maioria dos projetos era de responsabilidade das prefeituras e governos estaduais – alguns deles com financiamento do governo federal. As administrações alegam uma série de problemas que atrapalharam a conclusão como falta de dinheiro, interdições da Justiça, problemas de licitação e abandono das obras por parte das construtoras.
Abaixo, um resumo das obras da Copa de 2014 inconclusas ou abandonadas, em cada uma das 12 cidades-sede do evento.
Belo Horizonte
Obra de corredor de ônibus que passa pelas avenidas Antônio Carlos, Pedro I e Vilarinho não foram concluídas
Na capital mineira, ficaram inconclusas as obras de reforma e ampliação do aeroporto internacional de Confins, o principal do Estado, e a construção de um corredor de ônibus (do tipo BRT).
Desde 2014, Confins recebeu uma série de obras que ampliaram sua capacidade em 5,3 milhões de passageiros por ano (hoje, o aeroporto tem capacidade de receber até 17,1 milhões de pessoas a cada ano). Mesmo assim, estão inconclusas a ampliação da pista de pouso (que deve ficar pronta até o fim deste ano), e a reforma de um dos terminais de passageiros. No caso do terminal, as obras foram suspensas por decisão da Justiça Federal de Brasília, ainda no começo de 2015, e a Infraero, responsável pelas obras, agora aguarda a solução do caso na Justiça.
Em Belo Horizonte, a prefeitura ainda não conseguiu concluir o corredor de ônibus que passa pelas avenidas Antônio Carlos, Pedro I e Vilarinho, embora a maior parte da estrutura já esteja em operação.
Os corredores de ônibus do tipo BRT (sigla para Bus Rapid Transport, ou Transporte Rápido por Ônibus) são chamados na capital mineira de “Move”. O corredor inconcluso tem 14,7 quilômetros de extensão, e liga o estádio do Mineirão ao aeroporto de Confins. O trecho que falta é justamente o da avenida Pedro I. Em junho de 2014, durante os jogos, um trecho de viaduto caiu no local e matou duas pessoas.
Segundo a Prefeitura de Belo Horizonte, devido à finalização do contrato com a empresa Cowan, estão pendentes alguns serviços complementares, como sinalização, paisagismo e obras na via no entorno. A previsão de novas licitações para a conclusão dos trabalhos está prevista para 2018.
O custo total da obra é de R$ 685,12 milhões.
Brasília
Obras de urbanização no entorno do estádio Mané Garrincha não saíram do papel
Na capital federal, são quatro obras previstas para a Copa de 2014 que nunca saíram do papel: a urbanização do entorno do estádio Mané Garrincha; um jardim projetado pelo paisagista Burle Marx, no centro da capital; a reforma do calçamento dos setores hoteleiros da cidade; e um trem de superfície (do tipo VLT), ligando o aeroporto ao centro.
O caso mais importante é o do Veículo Leve sobre Trilhos (VLT). O projeto custaria R$ 1,5 bilhão (valores de 2010), e teria extensão de 22,6 quilômetros. As obras começaram a ser feitas, e pelo menos R$ 20 milhões foram investidos. O trabalho foi suspenso diversas vezes pelo Instituto do Patrimônio Histórico e Artístico Nacional (Iphan), e em abril de 2011, pela Justiça Federal. O consórcio responsável acabou mencionado no escândalo da Caixa de Pandora, que resultou na queda do ex-governador José Roberto Arruda (PR).
Em 2012, o VLT de Brasília se tornou a primeira obra da Copa oficialmente cancelada. Em nota à BBC News Brasil, o governo de Brasília disse que um novo projeto de VLT fará parte do “Plano de Desenvolvimento do Transporte Público sobre Trilhos do Distrito Federal”, o PDTT/DF, que está “em fase final de elaboração”.
Brasília também desistiu de outra obra prevista para a Copa: a urbanização do entorno do estádio Mané Garrincha e a construção de túneis por baixo do Eixo Monumental, ligando o estádio a espaços culturais da cidade, como o Clube do Choro. O investimento previsto era de R$ 285 milhões, mas a obra foi cancelada no fim de 2014, após a Copa do Mundo. O governo local, então sob Agnelo Queiroz (PT) não viu mais necessidade de concluir a melhoria. Em 2017, o atual governador, Rodrigo Rollemberg (PSB), decidiu arquivar o projeto.
Cuiabá
Vagões do VLT estão parados em estacionamento desde novembro de 2013
A capital de Mato Grosso é uma das cidades com mais obras da Copa inconclusas: nove.
E também ostenta um dos piores exemplos do “legado” do torneio: o VLT da cidade é hoje a obra inacabada da Copa mais cara do país. A obra já consumiu R$ 1,06 bilhão de reais, mas só 30% do projeto está pronto (inicialmente, a previsão era de que o projeto todo custasse R$ 1,4 bilhão). A construção foi alvo de uma operação da Polícia Federal (Descarrilho, em agosto passado).
Segundo o governo do Estado, o contrato com Consórcio VLT Cuiabá-Várzea Grande foi rescindido após instalação de processo administrativo pelo Governo do Estado para apurar infrações contratuais.
Ainda de acordo com as autoridades, uma nova licitação está em andamento. Os valores para a conclusão das obras ainda estão sendo calculados.
Cuiabá também deixou pelo caminho as obras de dois Centros de Treinamento (COTs). Um deles, o COT Professor João Batista Jaudy, na Universidade Federal de Mato Grosso, está 82% construído. As obras estão em andamento (foram retomadas em abril passado, segundo o governo do Estado, com um orçamento estimado em R$ 17,25 milhões). O outro, na Barra do Pari, está paralisado, Até agora, 69,2% da construção está concluída.
O Estado diz que reiniciará as tratativas com a construtora para que ela retome os trabalhos ou para que haja uma rescisão contratual.
Além disso, também não estão concluídas a reforma do aeroporto Marechal Rondon (sob responsabilidade da Infraero), uma via elevada (a Trincheira Jurumirim), as ampliações de três avenidas (Parque do Barbado, 8 de Abril e Estrada do Moinho). Por fim, ainda há pendências na Arena Pantanal, embora o estádio tenha recebido quatro jogos da Copa de 2014. O Estado não respondeu sobre o motivo dos problemas no estádio.
Curitiba
Recentemente, a Prefeitura de Curitiba abriu licitação para terminar as obras do terminal Santa Cândida
Na capital do Paraná, as pendências se referem à mobilidade urbana: três ampliações de vias, sob responsabilidade do governo do Estado, e a reforma de um terminal de ônibus, a cargo da prefeitura da capital.
A principal obra viária é um corredor de ônibus ligando o aeroporto mais importante do Estado, no município vizinho de São José dos Pinhais, à rodoferroviária de Curitiba. Segundo o governo do Estado, 70% da obra está pronta, e a previsão é de que o trabalho seja concluído no fim deste ano. Até o momento, a obra já consumiu R$ 44,4 milhões (a previsão inicial, na Matriz de Responsabilidade, era de R$ 65,2 milhões).
Outras duas obras sob responsabilidade do governo estadual também estão inconclusas: a ampliação do corredor Marechal Floriano Peixoto, e a implementação de um sistema de monitoramento de trânsito.
A prefeitura de Curitiba, por sua vez, ainda não concluiu as melhorias no Terminal Santa Cândida, que foi entregue incompleto em fevereiro de 2016, ano de eleições municipais. À BBC News Brasil, a prefeitura disse que fechou em maio um novo contrato para a conclusão do projeto, previsto agora para novembro.
Fortaleza

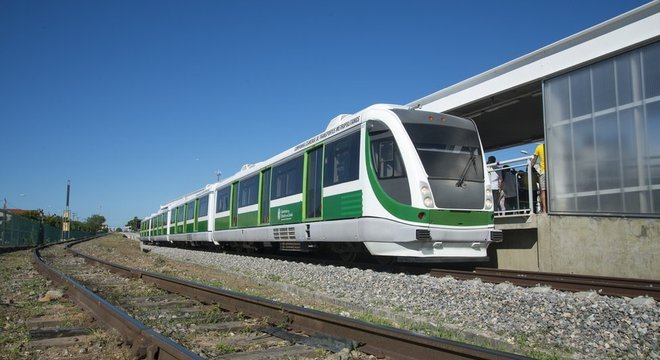

Previsto para a Copa de 2014, o VLT Parangaba-Mucuripe ainda não saiu da fase de “operação assistida”
Assim como Brasília e Cuiabá, a capital do Ceará também teve problemas para tirar do papel a obra de um VLT, uma espécie de metrô de superfície. Além do VLT, Fortaleza também não concluiu a ampliação do aeroporto Pinto Martins – a empresa que administra o terminal, a francesa Fraport, diz que investirá R$ 800 milhões para terminar tudo.
O ramal Parangaba-Mucuripe do VLT de Fortaleza está hoje 75% concluído, mas ainda não opera em sua capacidade máxima. De dez estações previstas, só quatro estão em “operação assistida”, transportando pessoas no período da manhã e de forma gratuita.
À BBC News Brasil, a Secretaria de Infraestrutura do Governo do Ceará informou que outras quatro estações devem começar a operar de forma experimental no início de julho deste ano. E o restante da obra deve ser concluído até o fim do segundo semestre.
Manaus
Obra que ligaria a Arena Amazônia ao centro de Manaus sequer saiu do papel
Na capital do Amazonas, dois projetos da Copa de 2014 sequer começaram a ser construídos: um corredor de ônibus (BRT) ligando a Arena da Amazônia até o centro da cidade e dois Centros de Atendimento ao Turista (CATs).
Alegando que os recursos do governo federal não foram liberados a tempo, a prefeitura de Manaus desistiu da obra do BRT ainda em 2012. O investimento previsto era de R$ 1,2 bilhão, mas o dinheiro não foi aplicado.
A justificativa é a mesma para a não construção dos CATs: o dinheiro oferecido pelo Ministério do Turismo não foi utilizado porque “não houve tempo hábil” de aprontar as estruturas para a Copa do Mundo, disse a prefeitura à BBC News Brasil.
Natal
Projeto de drenagem na Arena das Dunas, em Natal, continua incompleto quatro anos depois da Copa de 2014
Sede do estádio Arena das Dunas, Natal tem três obras programadas para a Copa ainda inacabadas.
Estava prevista uma reforma de 55 quilômetros de calçadas para torná-las acessíveis para cadeirantes, por exemplo. Só 5% foram concluídos.
Um projeto de drenagem no entorno da Arena das Dunas segue incompleto, com 80% das obras feitas, a um custo de R$ 194 milhões.
A construção de um corredor de ônibus foi abandonada.
Procurada, a Prefeitura de Natal não se pronunciou até a publicação deste texto.
Porto Alegre
Trabalhos no viaduto da avenida Ceará, obra em Porto Alegre prevista para Copa de 2014, foram retomados neste ano
Em Porto Alegre, os atrasos se concentram na construção, reforma ou ampliação de vias públicas, como viadutos e avenidas. Ao todo, são nove vias em obras – e o valor total a ser investido é de R$ 1 bilhão, segundo informou a prefeitura da capital gaúcha à BBC News Brasil. Deste total, a prefeitura já investiu pouco mais da metade (R$ 525 milhões). Outros R$ 475 milhões devem ser gastos antes de que todas as obras sejam concluídas.
Das nove obras paradas, três já foram retomadas. A mais adiantada, um viaduto na avenida Ceará, deve ficar pronta em setembro. As outras seis obras ainda estão paradas, segundo a prefeitura, mas todas já têm ao menos uma previsão de quando voltarão a ser tocadas. A mais atrasada é o corredor de ônibus da avenida João Pessoa: só 50% da obra física está pronta, e a previsão de conclusão é para dezembro de 2019.
“As obras de mobilidade de Porto Alegre foram impactadas pela grave crise financeira enfrentada pela Prefeitura”, disse a administração municipal em nota à BBC News Brasil. Para dar seguimento, o município conseguiu um financiamento de R$ 120 milhões com o banco estatal gaúcho, o Banrisul, além de remanejar verbas de outras áreas.
Recife

Obra viária que liga Arena Pernambuco, em São Lourenço da Mata, a um terminal de ônibus no Recife
A capital de Pernambuco tem quatro projetos viários previstos para 2014 ainda inconclusos.
Dois ramais de BRTs (corredores de ônibus), que ligam todas as regiões da cidade, ainda não foram finalizados. Na linha Norte-Sul, foram entregues 26 estações, mas duas ainda estão em construção e devem ser entregues em 2019. No trecho Leste-Oeste, 16 das 22 paradas previstas estão operando. Segundo o governo estadual, as restantes estão em obras ou ainda em fase de projetos. Para o governo, o atraso ocorreu porque o consórcio construtor abandonou as obras.
A estrutura viária Ramal da Copa, que liga o estádio Arena Pernambuco, em São Lourenço da Mata, e o terminal de Camaragibe, no Recife, ainda não está completa. Segundo o governo, as empresas construtoras também abandonaram as obras, que foram retomadas recentemente.
Já a ampliação do terminal de Camaragibe também foi abandonada pelo consórcio. O governo pernambucano afirma que uma nova licitação está sendo preparada, mas não deu prazo para a conclusão do projeto.
Salvador
Imagem ilustrativa do BRT de SalvadorÓbras do BRT de Salvador, previsto para a Copa de 2014, devem demorar mais de dois anos para serem concluídas
A capital baiana ainda tem algumas intervenções pendentes no aeroporto internacional Luís Eduardo Magalhães, e a construção de um corredor de ônibus (BRT) – que acabou retirado da Matriz de Responsabilidade da Copa, depois de ficar claro que não estaria pronta a tempo do mundial.
No aeroporto, ainda faltam obras na área de check-in dos passageiros e na fachada, segundo a Infraero. Ficaram prontas intervenções no pátio de manobra das aeronaves e uma nova torre de controle, entregues em 2013 e 2014, respectivamente. No começo deste ano, o controle do aeroporto passou a ser de uma empresa francesa, a Vinci Airports.
Depois de excluir o BRT da lista de obras para a Copa, a Prefeitura de Salvador acabou concluindo a contratação do primeiro trecho de obras em março deste ano. São 2,9 quilômetros de extensão, ao custo de R$ 212 milhões para os cofres públicos. Segundo a previsão das autoridades, o BRT terá capacidade de transportar 31 mil pessoas quando estiver pronto, o que deve demorar mais dois anos e quatro meses.
Procurada, a Prefeitura de Salvador não se pronunciou até a publicação deste texto.
